为配合股份公司完成硝区新建35KV变电所的建设,弘旭公司电仪防腐工程处电试保护班在5月13号至5月16日加急对硝区35KV新建变电所新入库高压电力电缆进行交流串联谐振耐压试验。
此次电缆采用ZR-YJSV22-26/35-3×300/25铜芯交联聚乙烯绝缘铜丝屏蔽聚氧乙烯内护套铜带铠装聚氧乙烯护套电力电缆,共计11盘电缆用来替换原35KV架空线路和6KV架空线路。更换完毕投运后能够进一步提高硝区供电安全性和可靠性。

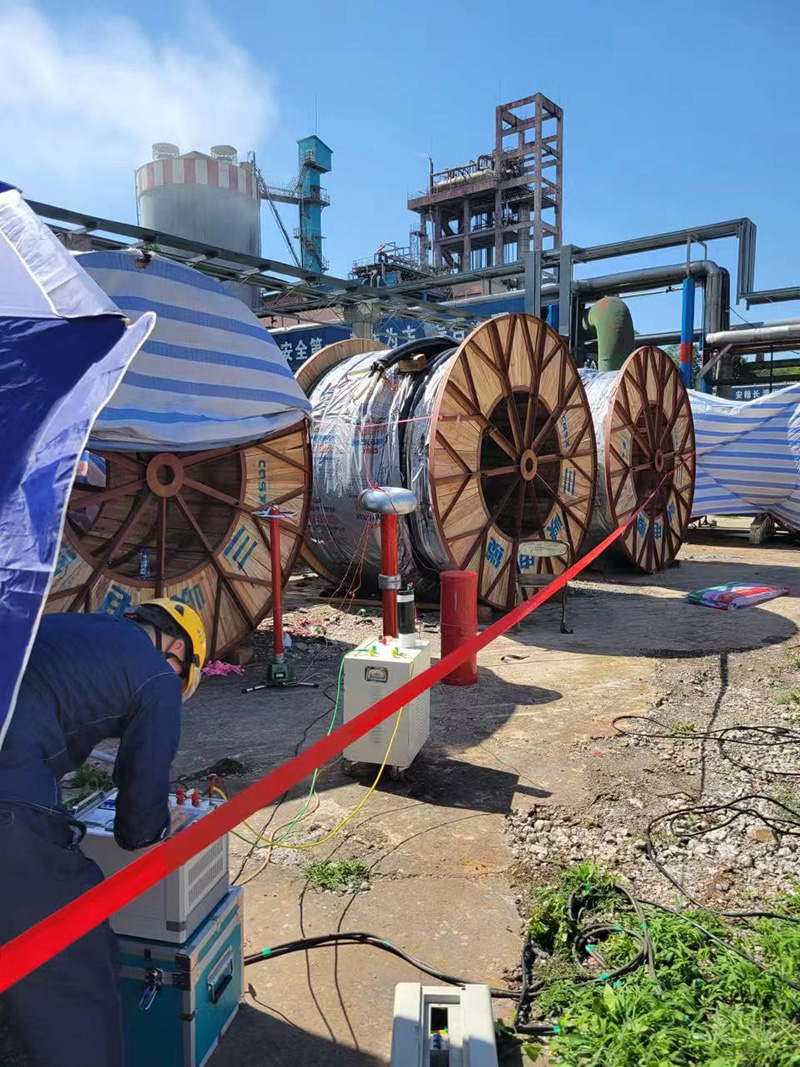

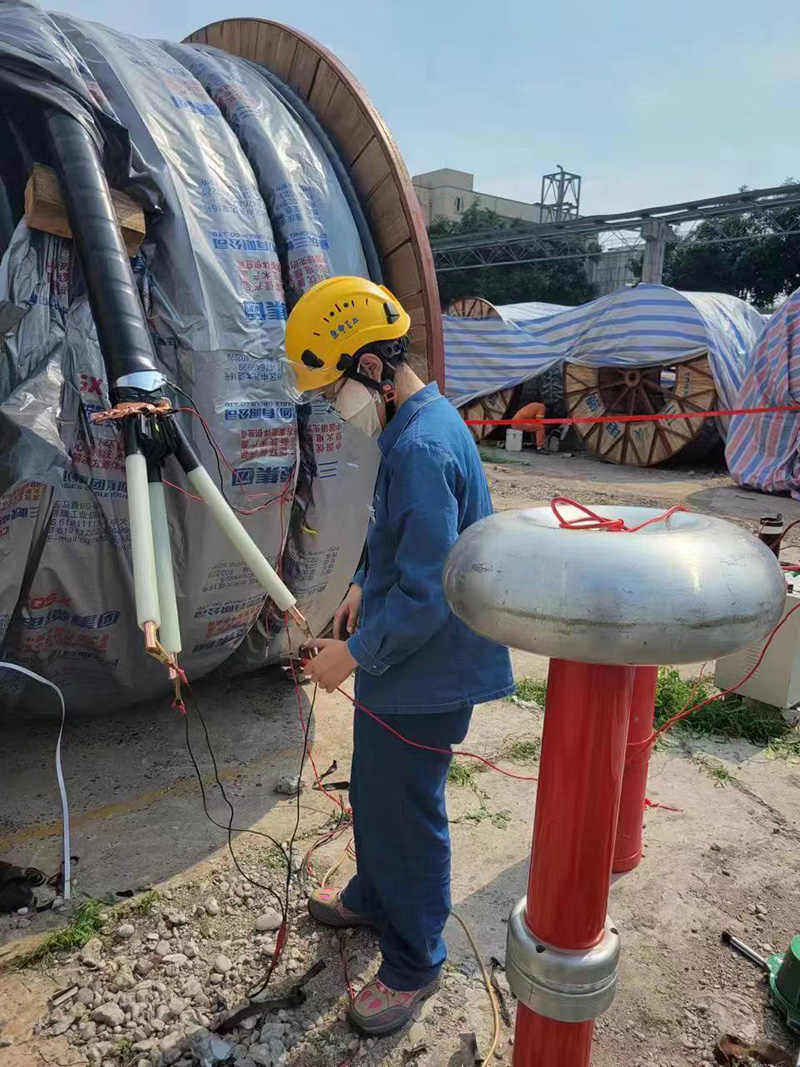

此次工期较短,任务较重。由于近期天气时常下雨,导致电缆检验无法进行,这对原本就时间紧迫的任务更是雪上加霜。为确保电缆能如期完成按测,弘旭公司技术人员在试验开始之初就对电缆的谐振频率进行了计算,把准备工作做到了前面。电缆检验时,在升压的过程中,由于电缆的绝缘层处理导致爬电击穿等客观困难,电仪防腐工程处汤小涛,何继良,刘丽等技术人员多方设法,最终顺利的完成了试验。从第一盘电缆到现在,经过不断的摸索。在试验效率大幅提高。
本次项目工作中,弘旭员工本着“特别能吃苦,特别能战斗”的弘旭精神,顺利完成了一盘又一盘的电缆试验,加快了硝区35kv变电所优化项目的进度。(周极涵)(图片附后)
